Méthanisation, Méthaniseur, Goële bioénergie, biogaz, Marchémoret, Danger, risques, Méthane, production de qaz, Méthaniseur, méthaniseur, methanisation, methaniseur, Marchémoret, Seine et Marne, 77230, Saint-Soupplets, marc.maurice@9business.fr, méthanisation, Agricole, Usine de méthanisation, cumpo, polution,explosion
Les étapes du projet
Cette page retrace toute les étapes de la construction du méthaniseur, elle a été actualisée régulièrement au fur et à mesure de l’avancée du projet. En descendant sur cette page vous pouvez « remonter le temps » jusqu’au premières réflexions à l’origine de notre méthaniseur "Goële Bioénergie".
Avril 2022 : Pose de panneaux photovoltaïques
Le méthaniseur consomme beaucoup d'électricité : pour les pompes, les agitateurs et pour la compression du biogaz au niveau de l'épurateur.
Pour renforcer l'autonomie énergétique de notre installation nous avons équipé le toit du bâtiment de panneaux solaires. Nous produisons ainsi une partie de l'électricité nécessaire au fonctionnement du méthaniseur.

Fin Janvier 2022 :
Début de l'injection dans le réseau GRDF
L'injection commence, la lumière verte en haut du poste GRDF indique le bon fonctionnement du poste, que tous les paramètres du gaz sont conformes, et que le gaz est injecté dans le réseau.
Janvier 2022 : Du méthane est produit !
La production de biogaz commence, il n'est pas encore suffisamment pur pour être injecté dans le réseau GRDF. Mais ce sera possible dans quelques jours.

Fin décembre 2021 : Démarrage de l'alimentation
L'alimentation en maïs ensilage démarre, d'abord quelques tonnes, puis un peu plus chaque jour.
La production de méthane commence progressivement. Tous les organes du méthaniseur sont mis en fonctionnement les uns après les autres.

Début décembre 2021 : Remplissage du digesteur

La cuve principale "le digesteur" est rempli avec du digestat provenant d'autres méthaniseurs déjà en fonctionnement. Le digestat contient des bactéries nécessaires à la production du méthane.
La cuve est ensuite chauffée à environ 38°C pour mettre les bactéries dans les meilleures conditions.
Juin 2021 : Ensilage de printemps
Ensilage de cultures d'hiver (orge ou seigle) stockées en silo pour le prochain démarrage du méthaniseur.

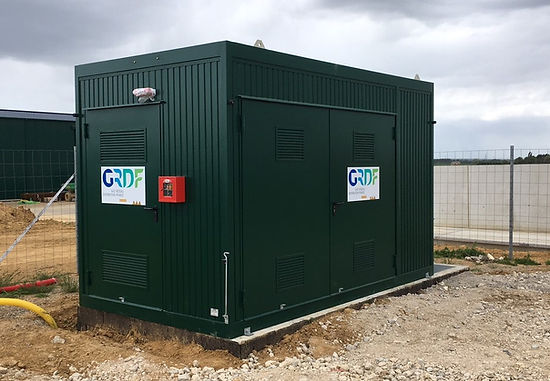

Mai 2021 : Arrivée du poste GRDF
_JPG.jpg)
En aval de l'épurateur, GRDF a installé le poste d'injection. Il a quatre fonctions : odoriser le biométhane, vérifier sa qualité, réguler sa pression et le compter.
Le poste reste la propriété de GRDF qui l'installe, le mets en service puis l'exploite pendant toutes les années que durera l'injection.
Avril 2021 : Installation de l'épurateur
L'épurateur permet de "nettoyer" le biogaz produit et ainsi d'obtenir du méthane suffisamment pur pour être injecté dans le réseau GRDF.

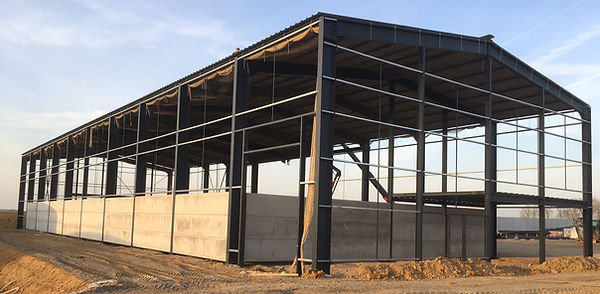

Mars 2021 : Construction du bâtiment

Le bâtiment accueillera d'un coté tous les éléments du process de la méthanisation (pompes, tuyauterie, broyeur qui prépare la matière...) et de l'autre il permettra le stockage de matière organique devant rester au sec (issu de silo...).
Décembre 2020 : Construction des cuves
Construction de la cuve de stockage (la plus petite) puis du digesteur jusqu'en février 2021.

Octobre 2020 : Récolte et ensilage de notre première CIVE

Le maïs a été ensilé puis mis en silo sur le site du méthaniseur, le silo a été soigneusement tassé et bâché.

Octobre 2020 : Réalisation des silos pour les Cives

Juillet 2020 : Début des travaux de terrassement

Juin et Juillet 2020 : Semi des premières cultures "CIVE"
Après la récolte d'orge d'hiver, nous avons semé du maïs pour le méthaniseur : C'est une CIVE, culture intermédiaire à vocation énergétique. Il sera ensilé cet automne.

Juin 2020 : Choix du terrassier
Nous avons choisi l'entreprise Eurovia pour réaliser les travaux de terrassements, plus précisément son agence de Compiègne.
Septembre 2019 : Dépot du permis de construire
Le permis de construire a été instruit et validé en février 2020 par les services de la préfecture. La préfecture s'est assuré que le projet ne présentait aucun risque et a vérifié sa conformité.
Avril 2019 : choix du constructeur
Après une visite d'installations en fonctionnement en Allemagne, nous avons choisi un fabricant allemand d'expérience : Envitec Biogaz pour construire le méthaniseur.
La technologie Envitec présente de nombreux avantages : un mixeur prépare la matière pour une meilleure dégradation par les bactéries.
Cela permet plus de polyvalence en terme d'intrants, un temps de séjour de la matière plus court, et un bilan énergétique encore plus favorable.
Début 2018 : Un projet de méthanisation
Le développement d'un tel projet et complexe, difficile, il prend du temps, après plusieurs visites de méthaniseurs en fonctionnement, les agriculteur que nous sommes avons éprouvé le besoin d'être épaulé par un bureau d'étude capable de nous guider dans le développement d'unités de méthanisation agricole.
En octobre 2018 nous avons choisi Artaim Conseil qui est le spécialiste dans ce domaine.
